造价3亿美元!刚果金赞比亚跨境输电项目引入新资方

刚果(金)铜矿带的一条跨境输电线路,迎来新的融资伙伴。10月6日,刚果(金)战略投资基金FIS-RDC、电力交易商EnPower、大宗商品贸易商托克和电网投资商Gridworks宣布签署战略框架协议,共同推进卡伦比拉—科卢韦齐输电项目(KKIP)。

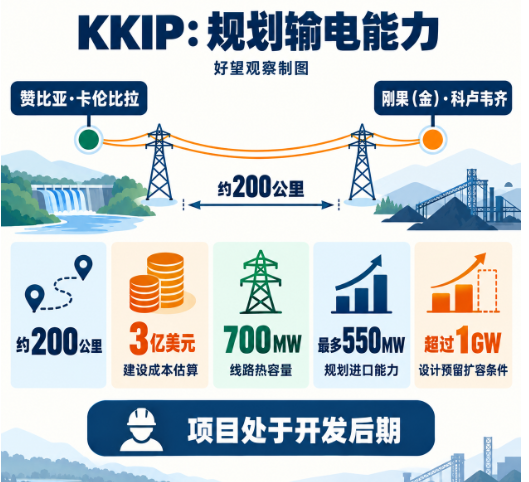

这条线路计划把赞比亚的卡伦比拉和刚果(金)的科卢韦齐连起来,全程大约200公里,建造成本预计得3亿美元,最多可以给铜矿带送去550MW的电力,这就是该线路的规划,不过,这次的变化出在融资组织这一块,至于矿山啥时候能得到稳定的供电,还得看后面资金交割、工程交付以及购电安排的进展情况。

文末图梳理了矿企比较跨境购电方案时,需要放在一起计算的四项条件。

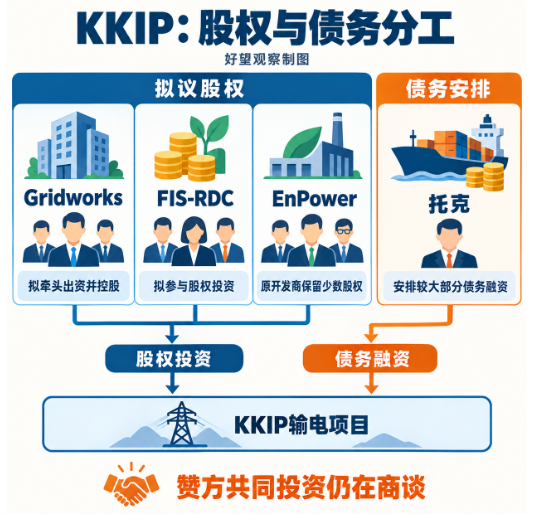

Gridworks拟控股,托克安排债务融资

按拟议结构,Gridworks将担任牵头股权投资者和多数股东。这家投资非洲电网的英国企业,由英国发展金融机构BII全资持有并供资。刚果(金)战略投资基金拟参与股权投资;自2017年开发该项目的EnPower将保留少数股权。赞比亚实体的共同投资仍在商谈。

托克同意安排项目较大部分债务融资。股权投资者承担资本风险,债务安排者组织贷款,两类资金共同支撑建设。此次公告明确了各方职责,最终出资比例、贷款条款和财务关闭日期尚未在公告中公布。3亿美元是建设成本估算,资金到位金额须由后续交割确认。

前期开发已有积累赞比亚能源监管局在2025年年中发布了一份简报,把EnPower赞比亚子公司负责修建的这条200公里、330千伏的跨境输电线路,正式列入了拿到建设许可的项目名单当中,其实早在2025年2月的时候,项目方就跟行业媒体透露过,工程总承包的国际招标已经搞定了,随后到了2026年初的一场公开访谈里,又进一步确认总包合同已经正式签了下来。因此,中国工程和设备企业对接订单时,先要弄清现有总包及分包采购范围。

许可表述仍有差别:10月6日联合公告称必要特许权、许可证和授权已全部取得,Gridworks同日公告则称大部分取得。对施工企业而言,工作面交付和两国许可的具体适用范围,将直接影响动员安排。

赞比亚仍需进口电力,输电扩容要衔接电源

这条线路扩展的是送电通道。联合公告列出的700MW为线路热容量,最多550MW为规划进口能力,设计还预留超过1GW的扩容条件。三者分别对应线路参数、进口规划和远期空间,实际送电要以运行结果衡量。

电源采购方面早已有既定规划,已同赞比亚电力公司ZESCO签署350兆瓦供电协议,这是EnPower项目页面曾公开披露的内容。该页面没有注明发布时间,合同的具体期限是多少,各时段实际可供电量有多少,本轮融资完成后有哪些相关安排,这些问题均需以最新签署的正式合同为准。

赞比亚自己也有供电紧张的问题

监管机构的统计显示,2025年ZESCO进口了大约21.20亿千瓦时的电,出口了大约16.91亿千瓦时,从这个企业层面的数据能看出,跨境电力是可以双向流动的,要向刚果(金)出口电力,还得结合赞比亚本地的需求,再加上从区域市场采购来安排。

低调的编者按:跨境电力贸易要把电网互联和交易安排一起推进。对KKIP而言,线路增加了输送空间,矿企购电仍要落实到电源、可用时段和交付地点;这几项安排衔接好,通道才有持续供电的商业价值。

矿企已布局光储,购电比较转向综合成本

稳定供电的价值,已经反映在矿企的账上了,紫金矿业和艾芬豪矿业各自间接持有39.6%权益的卡莫阿卡库拉铜矿,2026年二季度每磅应付铜对应的电力成本是0.57美元,比一季度的0.47美元要高,电力占了二季度C1现金成本的20.1%,这个指标是把用电支出摊到应付铜产量上,能看出单位产出要承担多少电力成本。

矿企也在增加替代电源。艾芬豪7月披露,卡莫阿—卡库拉二季度已与GreenWorldEnergie签署新增30MW光储项目购电协议。该协议属于矿区自己的供电安排,两份KKIP最新公告均未将卡莫阿列为具名客户。

这使KKIP面对一个更具体的商业问题:矿区缺电构成市场需求,大型矿企却会同时比较跨境购电、当地电网和光储方案。已有供电合同和自备电源,会改变矿企愿意新增承购的电量与时段。线路融资的收入基础,要落在客户愿意长期购买并支付的电力上。

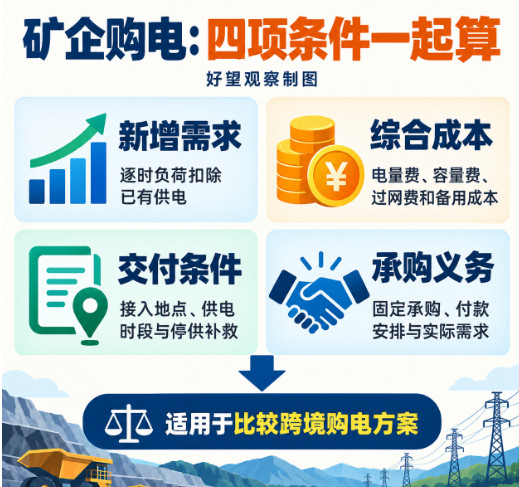

矿企评估新增购电时,可以把电源、输电和备用能力作为一套组合:先按逐时负荷扣除已有供应,算出新增需求;再把电量费、容量费、过网费和备用成本合并比较。接入地点、供电时段、停供补救与付款义务一起确定,才能判断新合同能否降低整个矿区的用电成本。
