2026年底,刚果政府正式定下了布拉柴维尔国家数据中心投入运营的具体时间。据刚果通讯社报道,9月22日,副总理让-雅克·布亚到巴孔戈区的项目现场实地看过了。目前整体建设进度已经完成了82%。
这个数据中心是中企苏美达旗下成套设备公司负责承建的,建设资金由非洲开发银行和刚果政府一起出。之前这个项目好几次推迟交付,电力接入还有核心设备调试这些关键环节,到现在都还没拿到实质性进展。
数据中心的工作就是存放和处理政府的数据。对总承包商来说,建筑、设备还有机电系统,只有接上稳定的电源,并且完成调试,才能真正变成可以交付的服务。

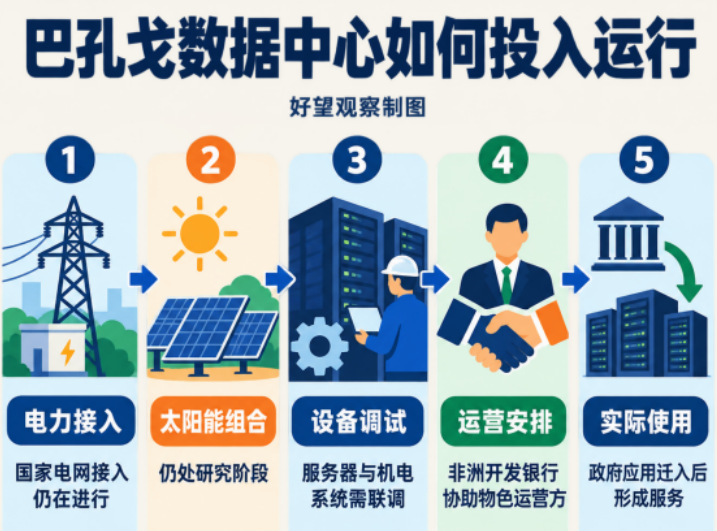

其实掰扯开来,这件事儿说来说去,说白了核心其实就三件事:首先得接通电,接下来要给设备做试运转,最后还要筹备正式上线,除此之外,还得额外加上政府这边现有应用的迁移工作
文末图表列出电力接入、设备调试、运营安排和政府应用迁入等环节,方便看清年底投运还要完成哪些事。
2022 年签约落地,苏美达拿下项目 EPC 总包任务
苏美达股份有限公司2022年12月宣布,旗下成套公司签署刚果(布)国家数据中心EPC合同,负责整体设计、采购和施工安装。EPC意味着承包商要把建筑和配套系统作为一个工程交付,不只是提供服务器。苏美达2024年9月披露,项目主体结构已完成,数据中心设备已经发运。

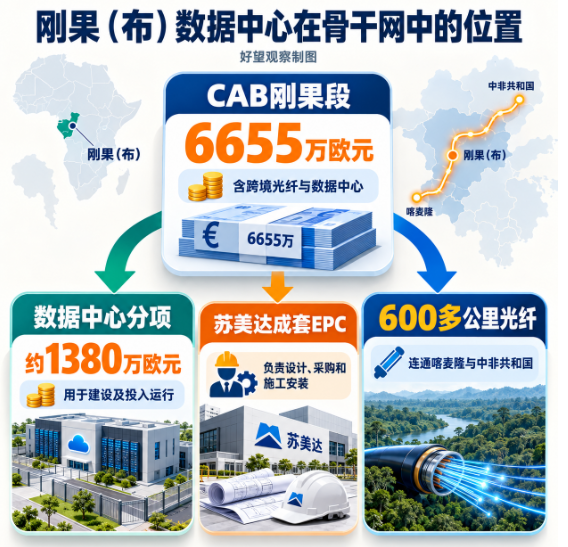

工地位于首都布拉柴维尔巴孔戈区。数据中心属于中部非洲光纤骨干网刚果段项目的一部分。非洲开发银行公布,这个更大的项目由该行和刚果政府共同出资,融资总额为6655万欧元;约1380万欧元用于数据中心建设和投入运行。上述6655万欧元覆盖光纤等其他工程,不能当作苏美达的数据中心合同金额。
骨干网已经铺好了600多公里光纤,把刚果(布)和喀麦隆、中非共和国连接了起来。光纤用来传送数据,布拉柴维尔的设备则给本地政府的各类应用,提供数据存储和处理的能力。把这两项工程拼到一起,才是刚果政府规划里的数字公共基础设施。

配套资金拨付滞后,项目交付节点多次向后调整
这个项目的工期已经经过了好多次调整。2023年10月,刚果通讯社对外公布,非洲开发银行已经向苏美达发出督促,要求对方加快土建施工的速度,保证在2024年12月之前,把整体工程交付给刚果政府。到了2025年2月,刚果数字事务部长实地考察之后,又把系统正式上线的时间,定在了2025年11月。之前提出来的这两个关键时间节点,现在都已经错过了。
2025年10月,当地媒体《布拉柴维尔快讯》报道说,苏美达因为刚果政府最后一笔配套资金没有拨下来,已经停工了,他们还向主管部长表示,如果资金还不能到位,就会撤出工地。部长在同一报道中承认,政府配套资金的拨付拖住了收尾工作。刚果通讯社报道,到2026年2月的时候,非洲开发银行行长实地考察时明确说,项目需要的资金已经由政府全额凑齐了,原本定好要在当年5月银行年会召开之前正式启用项目。但是这个原定的目标,最后没能按时实现。

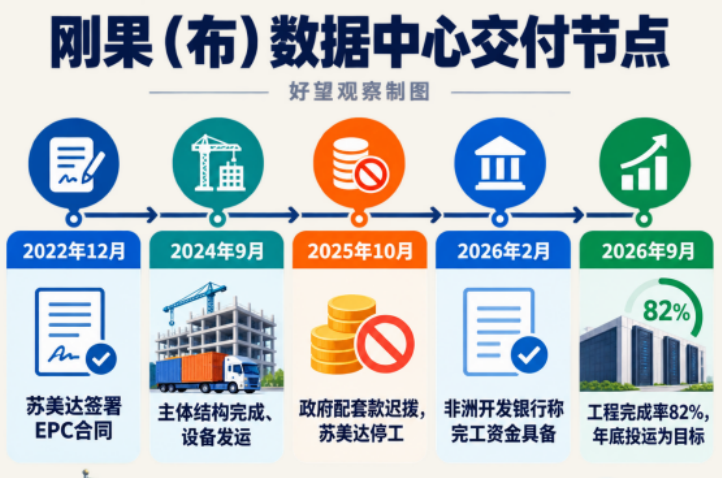

9月的年底目标由布亚视察后再次提出。刚果通讯社这次给出82%的工程完成率;2025年10月的当地报道曾称95%。两次公布的百分比没有附统一的统计范围,因此文章采用最新官方表述描述现阶段,不把前后的差额解释为施工倒退。更能解释延期的,是去年的付款中断和今年仍在处理的电力接入。

供电方案尚在研究,稳定电源决定设备投产时间
布亚视察时,团队还去了金泰莱的太阳能项目。刚果通讯社报道,金泰莱项目规划装机12兆瓦,政府正在研究把国家电网与太阳能结合,为数据中心提供更稳定的电源。数字事务部长弗雷德里克·恩泽说明,只靠现在城市电网来供电的话,设施运行稳不稳定,会影响投资者对这里服务的判断。与此同时当地媒体做出报道,技术人员还在为数据中心,办理电力接入手续。
这个供电方案处于研究阶段金泰莱太阳能项目规划的12兆瓦属于该太阳能项目,不是数据中心的用电量,也不代表数据中心已经接入太阳能。电力接入完成之后,承包商还得配合做好设备和机电系统的调试工作,接下来政府还要组织公共部门把应用迁入进去。到2025年的时候,非洲开发银行其实早就已经公开发表过态度了,说白了,帮当地政府找到有实力的私人运营团队,就是他们当下正在推进的工作。
