南非国有电力公司Eskom正争取把数据中心变成新客户。据MiningWeekly10月6日报道,电力与能源部长拉莫霍帕在开普敦Windaba会议上表示,Eskom将公布支持数据中心建设的举措,政府认为南非有望争取400兆瓦的相关需求。

这项表态尚处措施预告阶段。对中国供配电、储能、冷却设备和工程企业,业务落点在具体机房的接电、采购与交付条件。
图表放在文末了,其中整理了几个关键条件从对接业主到供货收款方便对项目进行筛选,

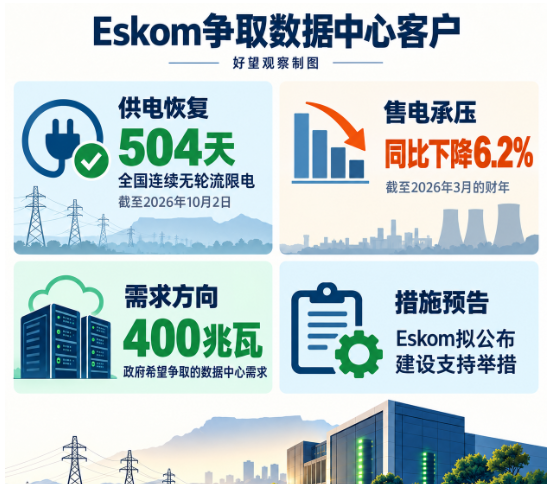

供电恢复,Eskom开始争取新客户
Eskom过去很长时间都在忙着保供电
按照它10月2日的公告,南非已经连续504天没有因为发电不够而搞全国轮流限电了,不过,还有大约20.26万名客户受到局部配网限供的影响,每个站点的供电情况还得分别去确认。
发电恢复的同时,客户用电却在减少,到2026年3月31日为止的这个财年,Eskom卖出去的电比上一年少了6.2%,只有178太瓦时,工业客户少买了9.7太瓦时,公司说,需求不旺、用户自己发电还有省电,是主要原因,还估计未来几年会出现23吉瓦的供电能力富余。
数据中心里跑着服务器、存储和网络设备,这些设备都得一直用电,争取到这类客户,Eskom就能把电力资产用得更充分,售电收入也能稳住,9月25日,南非电力与能源部已经要求它把可靠供电、合适的选址、网络容量和长期合同这些内容放进数据中心客户战略里,这次的发言又把这个方向往前推了一步。

全国电力有余量,机房接电看站点
全国的发电余量要送到机房的话,输配电网是必经之路,站点能接多大容量,什么时候送电,扩建的钱谁来出,工期和预算都会被这些问题直接影响。
南非机房运营商Teraco就给出了一个挺具体的参考例子,这家公司的大部分股份是由美国数据中心集团DigitalRealty持有的。到了2024年11月,他们对外宣布,要在约翰内斯堡以东的地方动工建JB7,设计的关键负载达到了40兆瓦,公用供电容量则是68兆伏安,这里头有个讲究,兆瓦说的是有功功率,而兆伏安说的是视在功率,所以在做接入设计的时候,就得分别把这两个指标核定清楚才行。
所以,政府想要的400兆瓦需求,得先把负载定义和项目设计落实了,才能变成具体的设备规格,供电连续性这块也要单独设计,不间断电源用来衔接供电中断的那段时间,备用发电机负责后面的保障,就算电网整体改善了,这些配置还是有价值的。
供电稳定性虽说有了些改善,可成本这一块还是得好好琢磨一下,从4月份开始,Eskom把直供客户202627财年的平均电价上调了8.76%。至于市政供电的用户,就按照各个地方政府核定的终端销售电价来交钱就行了,另外,要是用的是虚拟过网模式,说白了,其实就是借着现有的电网来做电力输送和交易结算的那部分用户,电费照样还是交给原来的供电单位,之后,再按照购售电协议去申报电量的差额,接着办理退款手续,这笔退款的钱,得提前放进运营预算里面统一安排,用来补上这个周转周期里的现金流缺口。

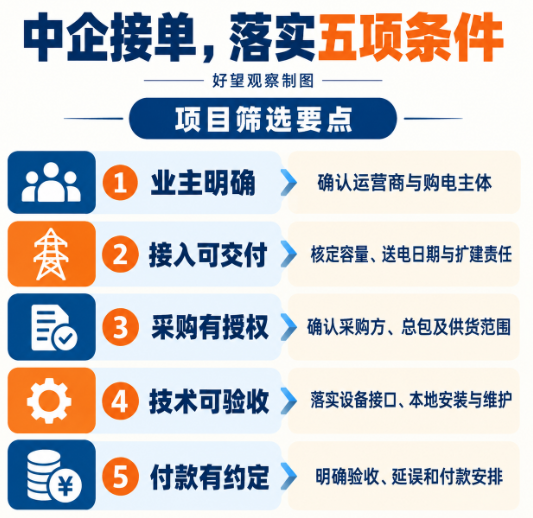

中企接单,先找业主和采购主体
中国企业在这一块的业务底子其实早就有了
今年3月,华为跟南非电信运营商MTN集团签了战略合作备忘录,双方就是这两家,像面向人工智能的数据中心、光纤网络这些内容,都被放进了合作方向里,算是集团层面的合作安排,当然,具体到机房怎么建、设备怎么买,还得靠后面一个个项目合同去落地才行。
资金和采购也各有主体。Teraco在JB7开工公告中披露,已获Absa等机构提供的80亿兰特银团贷款,用于JB7、其他建设项目及可再生能源融资。贷款覆盖多个项目,其金额与JB7单体造价应分别理解。
对准备进入南非市场的中企,设备报价应沿业主和采购方展开。供配电、UPS及冷却厂商可先对接机房运营商、设计顾问和指定总包,取得设计负载、设备接口及验收要求,再明确本地安装、备件和维护责任。工程企业则应把外部接入工程与站内工程分开报价,约定送电延误如何影响工期和付款。

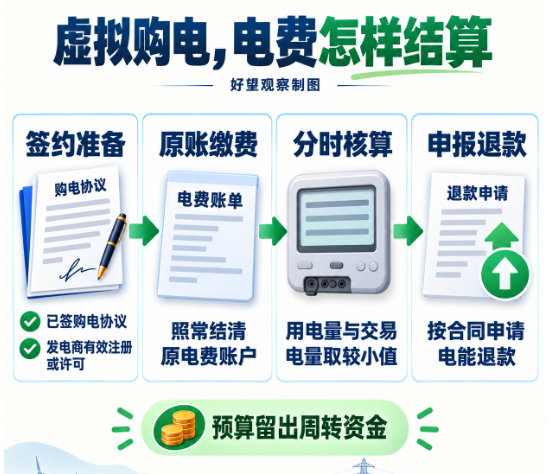

能源开发商还得把购电主体确定下来
Eskom虚拟wheeling产品在签约的时候,要求已经签了购电协议,而且发电商要有有效的注册或许可,电能退款是按分时用电量和交易电量里较小的那个来算的,新能源方案能赚多少钱,要看客户的负载和供电曲线匹配得怎么样。
业主明确、接入可交付、采购有授权、验收与付款有约定,才是中企安排产能和人员的依据。Eskom的下一步举措,最有用的信息将是哪些站点可接、何时可接,以及按什么商业条件接入。
