几内亚金迪亚和拉贝的配电工程,补上了一笔关键预算。10月5日,几内亚政府与世界银行集团在科纳克里签署四项融资协议,其中,改善电力接入项目二期获得国际开发协会(IDA)2780万美元追加融资。

对输配电工程和设备企业来说,具体入口已经出现:拉贝配电网改造、扩建工程正在招标,金迪亚相关采购文件也在准备中。
文末一图列出拉贝项目的投标时间、合同范围和评审条件,方便工程企业与设备商判断参与方式。
2780万美元补齐两地配电预算
这笔追加贷款,说白了主要就是用来补上前一阶段建设时留下的资金窟窿的,项目二期在2025年6月获批的时候,因为国际开发协会的资金配额比较紧张,融资方案里还缺着2780万美元没着落,而这一回追加贷款的额度,其实就是照着当时已经敲定的工程预算来定的,至于项目的建设范围,也照样是严格按照原来定好的规划去推进的。

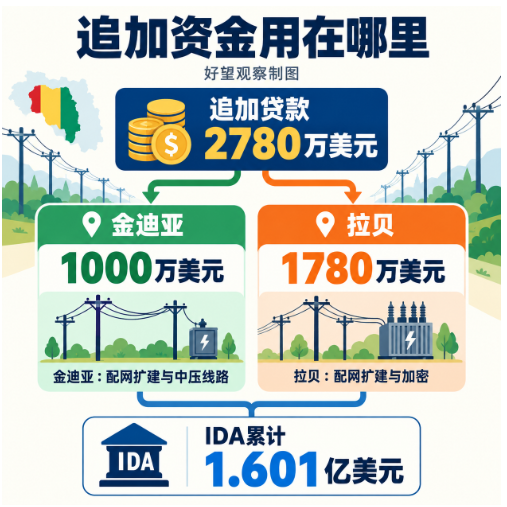

其中,1000万美元用于金迪亚电网扩建、加密,以及金迪亚至东凯亚的中压线路;1780万美元用于拉贝电网扩建、加密。所谓加密,就是在已有供电区域继续铺设支线,把电接到更多用户门口。
追加之后,IDA融资从1.323亿美元增加到了1.601亿美元,整个二期项目设计的总成本是2.718亿美元,资金方面还包括欧洲投资银行提供的1亿美元平行融资,另外还打算吸引1170万美元的私人资本,这个私人资本的金额是筹资目标。
补钱这个事儿,这次跟采购的时间是直接绑在一起的,主要合同打算在2026年12月到2027年1月之间,由双方签出去,只要采购推进到签约这一步,能兜住合同资金承诺的钱就得业主来出了,另外,签约和施工要想按原来定好的工程量往前走,前提就是得先把预算补齐才行。

拉贝要把线路和电表一起铺到用户端
拉贝的招标是由几内亚电力公司(EDG)负责的,覆盖了城区和一部分周边地区,合同里包括设计、供货还有安装这些内容。

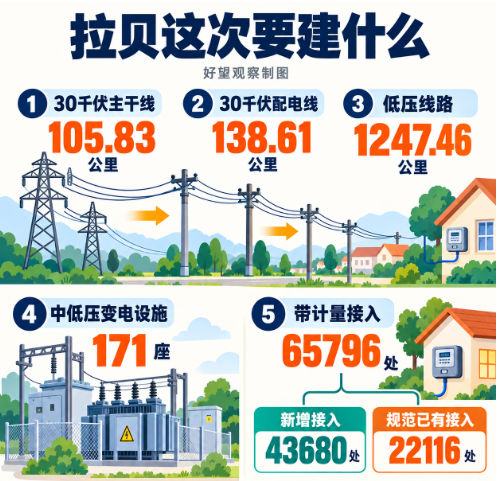

建设清单很具体,大约105.83公里的30千伏架空主干线、138.61公里的30千伏配电线路,还有1247.46公里带公共照明的低压线路,配套的中低压变电设施一共171座,另外还要建地下电缆、改造现有的站,以及新建一些站。
接户工程合计65796处,全部包含计量设备供货和安装。其中,43680处为新增接入,22116处为已有接入的规范化处理。这个拆分很关键:工程一头把电网延伸到新用户,另一头把已有连接纳入规范供电和计量。
几内亚电力公司长期面临线路损耗、计量和收费薄弱等经营问题。二期项目因此把配网建设与商业管理改善放在一起。电缆、变压器解决电怎样送到用户的问题,接户和电表则为客户登记、用电计费提供基础。对设备企业来说,这批需求横跨线路、变配电和计量,供货安排要跟着整套工程设计走。

总包与设备商各有进入方式
拉贝项目采用国际公开竞争、双信封投标。技术及其他非价格因素占评审权重的60%,报价占40%。工程企业准备方案时,设计、供货、安装的衔接和履约安排会直接进入竞争。

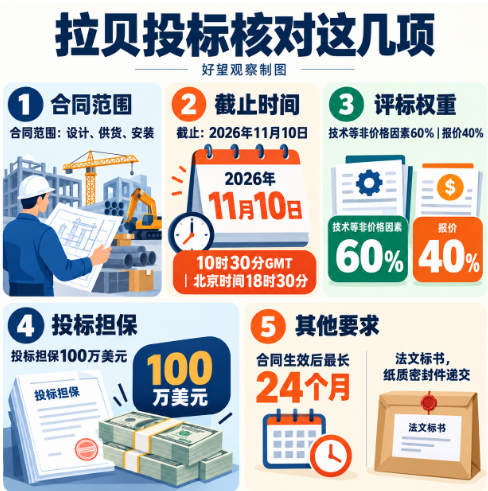

招标原件里写清楚了,投标截止时间是2026年11月10日10时30分(格林尼治时间),换算成北京时间就是当天18时30分,标书是法文的,投标文件要用纸质密封件送到科纳克里的项目管理单位,投标担保是100万美元,或者按公告列出的等值几内亚法郎金额来交,合同生效之后,最长执行期是24个月。
具备设计、供货和安装能力的承包商,可据此组织投标。电缆、变压器、开关设备和电表厂家,则适合围绕拟投标总包准备设备参数、交货安排和安装配合方案。这份公告采购的是整套工程,设备厂家的产品需要进入总包的技术和商务方案。
金迪亚对应的1000万美元追加资金也已明确用途,下一步入口是该工程采购文件发布。拉贝已经可以着手准备投标,金迪亚则可先按线路和配网需求安排产品、施工能力与当地合作资源。
