2026年8月17日,俄罗斯外长谢尔盖·拉夫罗夫与加纳外长塞缪尔·奥库杰托·阿布拉夸在莫斯科会谈。

俄方把包括核能在内的能源合作列为有前景领域,并称双方已有具体进展。两国还准备在年底前于莫斯科举行第五次政府间经贸科技合作委员会会议,具体日期尚待商定。
这轮互动推进了政府间合作议程,公开信息还不足以证明俄方取得加纳核电站建造订单。

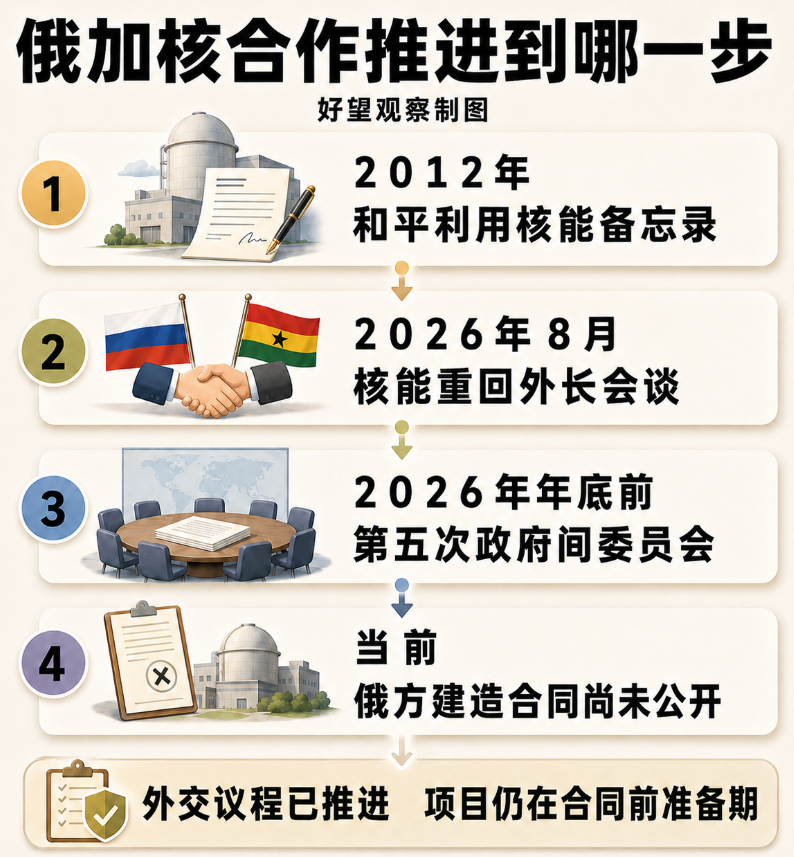

图1|俄加核合作进入政府间议程,建造合同尚未公开。
▌俄方合作已有十四年框架,年内委员会是下一验收点
俄罗斯国家原子能公司与加纳能源部早在2012年签署和平利用核能合作备忘录。此次外长会谈把核能重新放进双边经贸科技合作议程,年底政府间委员会可能继续推进技术、培训、融资或项目合作文件。
能改变项目判断的文件将是核电站合作协议、供应商合同或带融资条件的政府间安排。在这些文件公开前,俄方位置仍属于合作方和潜在供应商,项目阶段停留在合同与建设前的准备期。
▌700兆瓦约等于峰值负荷16.3%,并网条件不能后补
加纳长期核电路线图覆盖700—1000兆瓦。加纳电网公司2026年初记录的系统峰值负荷已经达到4294兆瓦,8月披露的全国装机容量超过5300兆瓦。按700兆瓦计算,相当于峰值负荷约16.3%、现有装机约13.2%。
这个体量会直接影响备用容量、输电通道、故障承受能力和跨境电力交易。加纳正在强化330千伏骨干网,核电方案需要把电源侧合同与并网研究、变电站和输电线路投资放在同一套实施安排中。

图2|700兆瓦约相当于加纳2026年初峰值负荷的16.3%。
▌选址进入场址特性评价,监管文件仍在补齐
加纳已经完成首座核电站选址过程,并确定西部区候选场址和中部区备选场址。国际原子能机构2025年完成安全审查后确认,下一步是场址特性评价,地震、洪水、极端天气和应急计划仍需进一步验证。
截至2026年1月,加纳还在完善核监管法、保障监督条例和相关指南。国际原子能机构的里程碑方法把第二阶段定义为合同与建设前准备;场址批准、融资关闭、购电安排、建造许可和最终技术路线仍是进入施工的硬条件。

图3|项目已完成选址过程,许可、融资与开工条件仍待闭合。
▌多供应商合作已经展开,俄方需拿出技术与融资组合
加纳核电公司2024年已与美国项目开发商达成部署单座小型模块化反应堆电站的协议,并计划组建项目公司。2026年1月的行业展望仍把加纳1000兆瓦核电列为潜在容量,规划和拟建容量均为零,说明现有合作尚未转化成已融资、可开工项目。
俄方要把外交表态推进成订单,需要同时给出可许可技术、长期融资、燃料与废物安排、人才培养和并网方案。
中方可以关注四项正式触发:政府间委员会公报、加纳核电公司采购或合同文件、监管机构的场址与建造许可、并网研究与输电方案。
